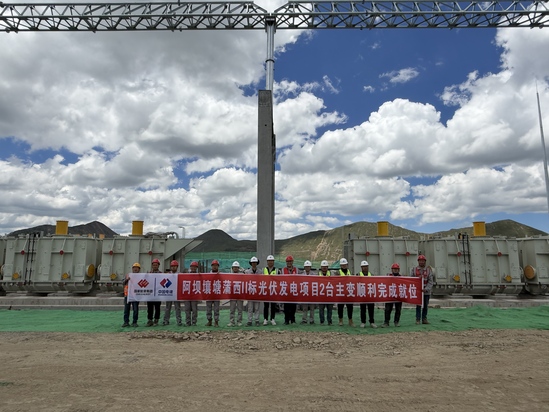

【建功在一線】四川國能阿壩光伏項目2臺主變就位 |
|
|
|
7月15日,設計院承建的阿壩州壤塘縣蒲西150兆瓦光伏EPC項目(以下簡稱四川國能阿壩光伏項目)的2臺主變壓器就位,標志著項目正式步入電氣安裝階段。 四川國能阿壩光伏項目坐落于四川省阿壩州壤塘縣,平均海拔高達4500米。項目采用“草光互補”模式,裝機容量為150兆瓦,配置35兆瓦儲能工程,并配備70兆瓦時儲能電池系統。光伏場區所發電力將通過35千伏集電線路輸送至220千伏升壓站,再通過220千伏外送線路輸送至綽斯甲水電站。項目建成后,預計每年可減少標準煤使用約9.23萬噸,減少二氧化碳排放約25.35萬噸,對減輕環境污染、保護生態環境具有顯著作用,環保效益良好。 項目建設過程中,面對從317國道路口至升壓站34公里高海拔復雜路段運輸324噸主變壓器的難題,設計院高度重視、周密部署,項目部科學制定大件運輸及就位專項方案并通過審批。通過提前組織安全技術雙交底,以系統化安全管控和精細化過程管理,實施全程監護機制,配備應急醫療體系,確保了高難度運輸任務的安全高效完成。最終,歷時9天完成2臺主變壓器精準就位,為后續項目推進奠定基礎。 項目電氣安裝工作即將全面展開。項目部將繼續攻堅克難,確保如期實現并網目標。 |
|
